崇明正大鸡粪处理中心项目总结报告
发表时间:2025-01-08     阅读次数:     字体:【

崇明正大鸡粪处理中心项目总结报告


工程名称:崇明正大鸡粪处理中心建设项目

工程地址:上海市崇明区新村乡新洲村正大九路正大金丰基地

工程类别:轻型钢结构交钥匙工程(设计、加工、施工)

建筑面积:约 600 m2

工程承包范围:现代化畜牧钢结构部分

工程施工执行标准:

1、《建筑结构荷载规范》GB50009-2012

2、《钢结构设计标准》 GB50017-2017

3、《钢结构工程施工规范》GB50755-2012

4、《钢结构工程质量检验评定标准》GB20221-2001

5、《钢结构工程施工质量验收标准》GB50205-2020

6、严格按照设计要求及有关规范施工,确保制作、安装施工质量

上海崇明鸡粪处理站建设项目——该项目钢结构由上海益诸农牧科技有限公司打造高标准、高质量、高要求(三高)标准化鸡粪处理站;该工程建筑面积约为 540 m2,从材料进场→文明施工→竣工验收用时1个月,本项目工程从材料进场就严格按照公司内部的文明施工手册、安装质量品控文件执行,根据标准化的管理办法,推动文明施工,打造绿色工地,最终在各施工单位和上海益诸农牧全体参建人员的精诚团结、努力拼搏下,该项目于2022年11月中旬开工,12月中旬完工,2023 年 7 月 28日竣工验收。

本项目主结构采用2.0体系加工制作,一个成熟的体系可以从合同的签订→原材料采购→加工→运输→现场安装等一系列流程中迅速做出响应,并可以大大的缩短材料加工及施工周期。

本单位依照法律、法规以及相关技术标准、图纸设计要求及钢结构采购安装合同均按要求进行施工,为了确保工程质量和使用功能重点抓了以下工作:

1、认真审阅图纸,针对项目施工图纸编制施工组织设计,确保质量保证体

系、质量目标及质量措施,配备项目班子,认真组织落实施工全过程。

2、本施工单位按照设计要求、施工技术标准、法律法规及合同约定,对钢

构材料、钢构配件及设备进行检验均合格。对施工过程中使用的钢构原材料、构配件,均做到“三证”齐全,防止不合格材料用到工程上。

文明施工不仅仅是一种规范,更是一种态度。施工前制定科学的施工计划和方案,明确各环节的工作任务和责任人,确保施工的有序进行,并配备合格的安全设施和防护用品,确保人员的安全,同时加强人员的安全教育和培训,提高人员的安全意识和自我保护能力。

为保持安装人员有一个好的精神状态投入到每天的施工,每天晨会进行安全文明施工教育,重复的安全教育可以让每一位安装人员把安全时时刻刻牢记于心,并在晨会中对每天重点、难点的工作进行技术交底,做到零事故零返工。

安全晨会图

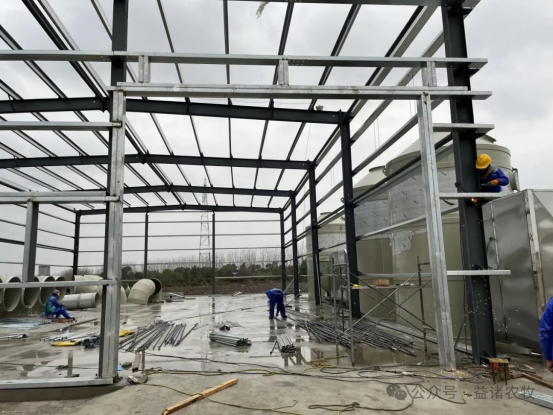

本钢构工程时间紧任务重,整个工程从预埋→主次结构安装→围护结构安装→交工,工期只有短短30天,为保障工作顺利完成,全体施工人员加班加点,对工作敬业负责,管理人员把施工效率最大化、进度把控好,及时调整计划,确保工程按期完成。

在现场的施工中特别感谢甲方单位给予的大力支持,有问题迅速响应并及时解决,给我们创造一个良好的施工环境,让项目工程得以保质保量的顺利完成。

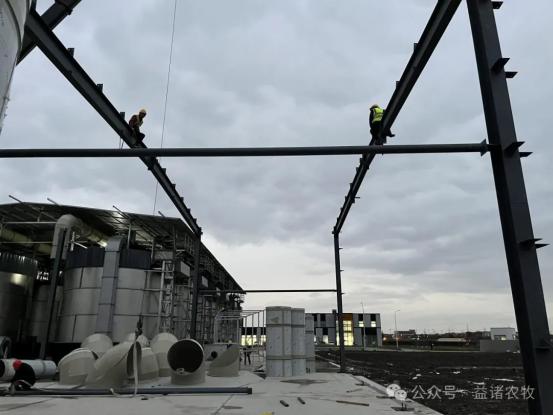

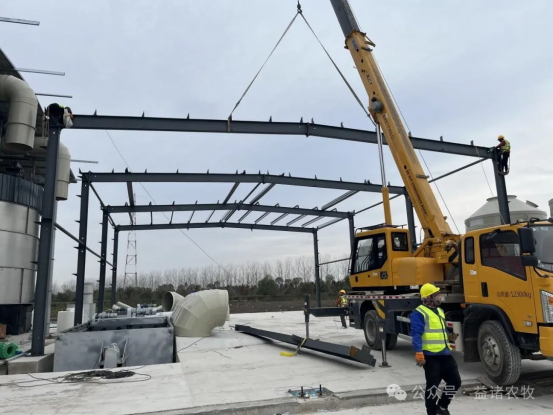

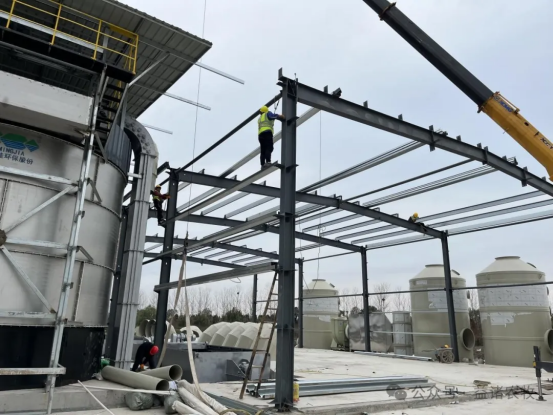

钢梁安装施工图

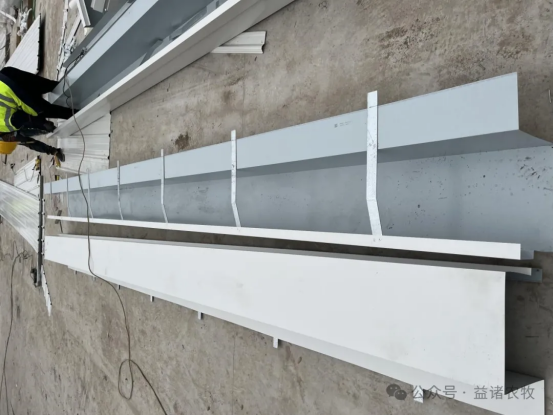

屋面、墙面檩条安装施工图

屋面、墙面檩条安装施工图

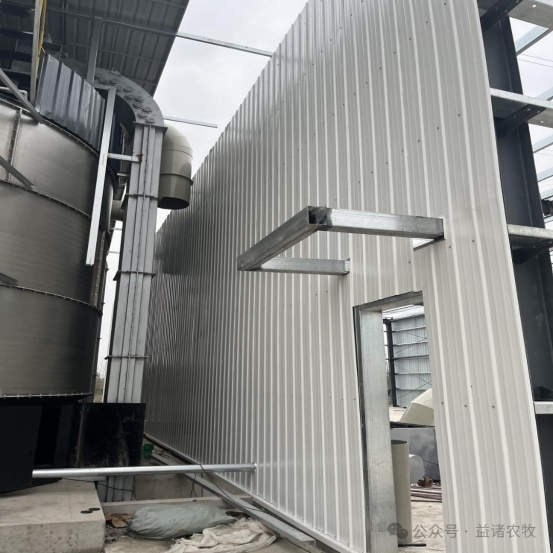

在安装围护板材之前,需要对钢结构进行测量和定位,确保安装位置的准确性。根据设计要求,采用合适的连接方式和固定件,将围护板材牢固的安装在钢结构上。在安装过程中,要注意保护板材,避免损坏或变形,同时要确保安装的平整度和垂直度,以满足设计要求。

天沟安装效果图


局部细节安装效果图


局部细节安装效果图

我们秉承公司的宗旨,以高标准、高质量的产品回馈我们的客户!

在这里益诸农牧要再次感谢业主单位无条件的支持和帮助、兄弟单位的鼎力配合以及我司奋战在台前幕后的小伙伴们!

诚信、品质、专业、创新、致力于改善动物生长环境,益诸农牧一直在路上!
